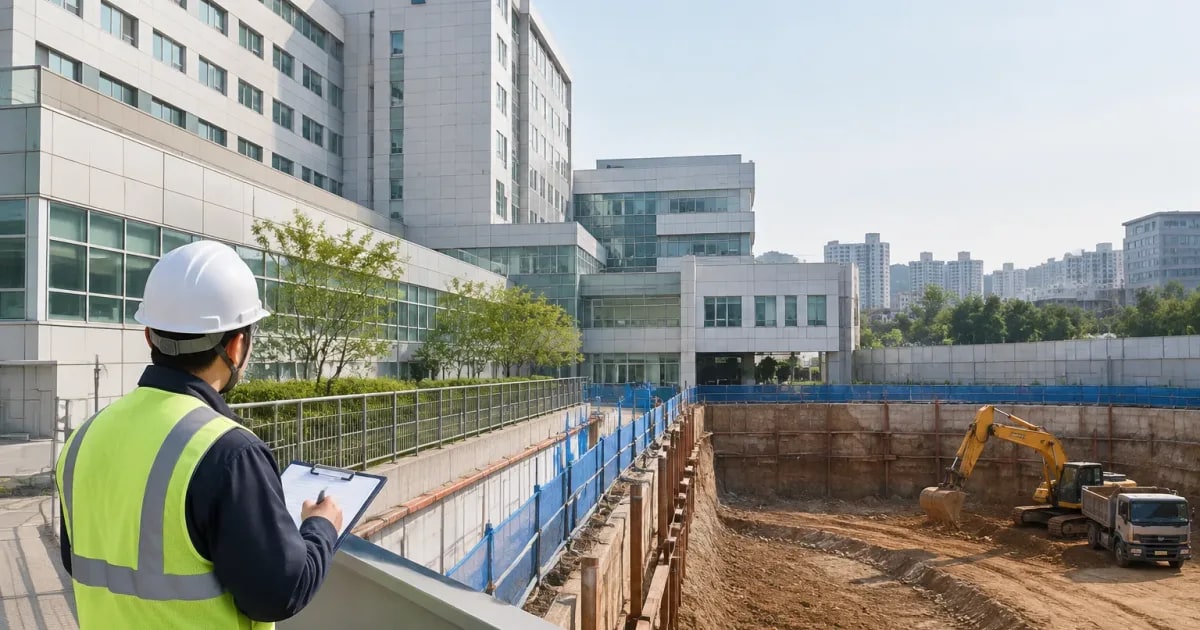

종합병원 인접 건축물 공사 진행 시 필요한 주변 굴착 공사 착수 시점과 계측 주기
종합병원 주변 터파기 공사에서는 인접 건물의 초기 상태가 분쟁을 가르는 근거가 됩니다. 착공 전 사전 조사로 그 상태를 기록해 법적 자료를 확보해 두는 이유입니다. 공사가 시작되면 미세 진동이나 지반 변위에 민감한 병원 시설의 특성을 고려해 단계별 계측 주기를 정하고, 안전관리와 법령상 의무 이행을 이어갑니다.
종합병원 부지 경계나 바로 옆 필지에서 터파기 굴착, 구조물 해체가 시작되면 당장 입원 환자 안전과 진료 연속성부터 위협받기 마련입니다. 24시간 내내 중환자실이 돌아가고 정밀 검사 장비를 멈출 수 없는 병원 환경에서는 아주 미세한 지반 진동이나 침하도 시설 전체에 심각한 충격을 안깁니다. 굴착 장비가 진입하기에 앞서 인접 건물 사전 조사를 끝내고 병원의 본래 상태를 계측 수치로 남겨 둔 뒤 굴착 주기를 설정해야 안심할 수 있습니다.

인접건축물 현황조사 뜻과 굴착 전 기본 상태 기록

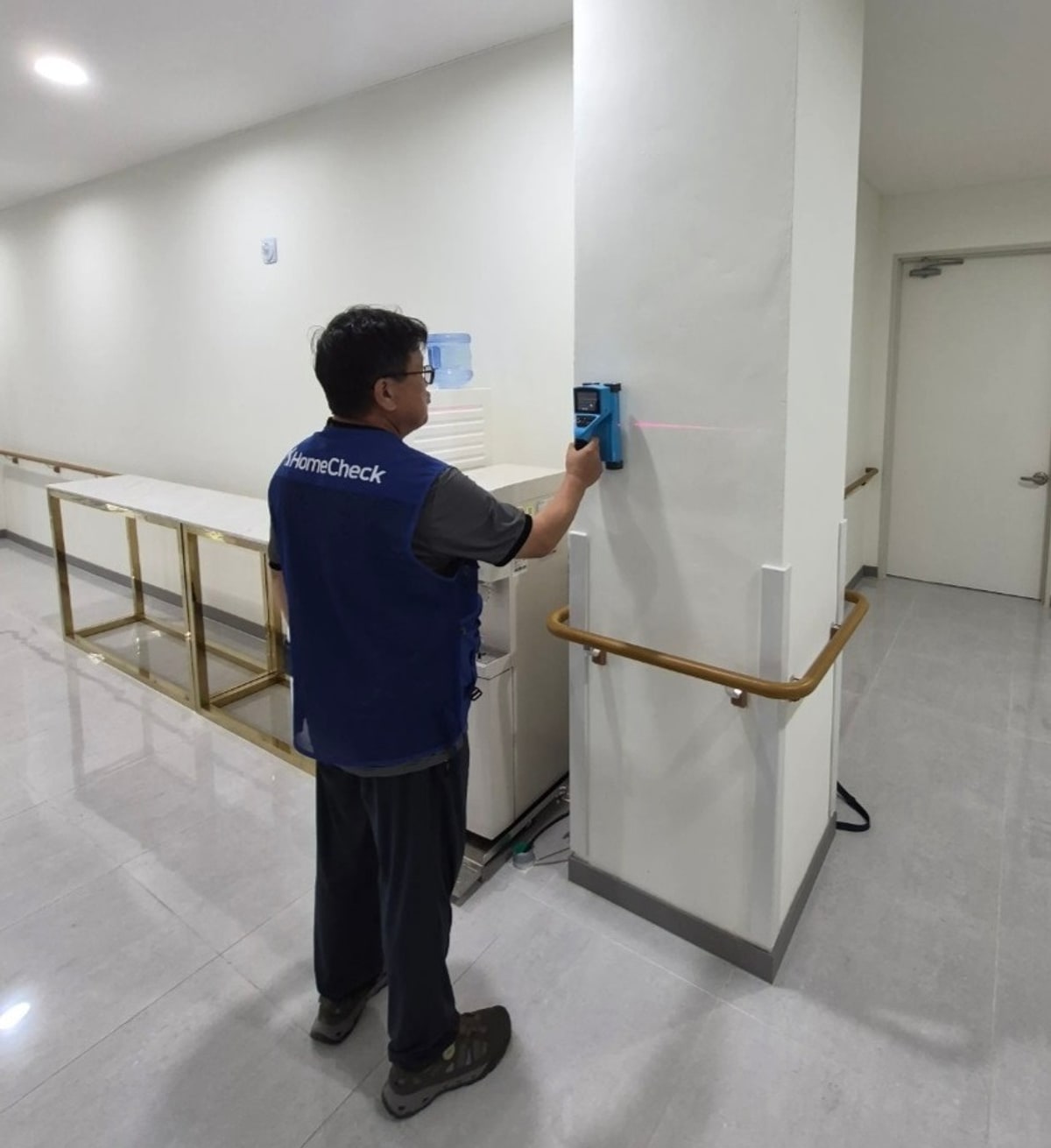

인접건축물 현황조사는 굴착이나 해체 공사로 인한 충격과 지반 변위가 발생하기 전 대상 구조물의 원형을 기록해 두는 행정 및 기술적 절차입니다. 본 공사 착공 전에 현황 조사를 매듭짓지 않으면 터파기 도중 드러난 균열이 신규 손상인지 기존 결함인지 인과관계를 입증하기 어렵습니다.
공사 착공 전 초기 균열과 변위 기록의 증빙 기능
현황 조사는 공사 착수 시점의 구조물 외관 결함, 레벨, 수직도 등 물리적 상태를 실측 데이터로 파악해 법적 기초 자료로 확정하는 데 있습니다.
착공 전 기록은 단순한 육안 관찰에 그치지 않고 구체적인 기술적 입증 기준을 이룹니다.
- 균열 게이지 부착을 통한 기존 균열 폭 및 진행 여부 기록
- 건물 모서리 및 주요 기둥의 기울기 수직도 정밀 실측
- 바닥 슬래브 및 기초 부위의 부등침하 레벨 측량 데이터 확보
- 외부 옹벽과 포장면의 이격 상태에 대한 사진 대장 구축
환자 이송로와 정밀 진단실이 빽빽한 종합병원은 사소한 지반 변위에도 취약하기 짝이 없습니다. 미리 인접 건물 사전 조사를 밟아 초기값을 잡아두지 않으면, 나중에 진동이나 균열이 드러났을 때 어느 쪽 책임인지 가려내기 어렵습니다. 터파기 착수 전 기준값을 공인 기록으로 남겨두어야만 공사 도중 집계된 변위 수치와의 인과관계를 비로소 입증할 수 있는 셈입니다.

굴착공사시 계측관리는 의무사항인가요 판단 기준
지하안전관리에 관한 특별법과 건축법 등 관련 법령에 따라 일정 규모 이상의 굴착 공사 시 계측관리는 시공사의 법적 의무 사항입니다.

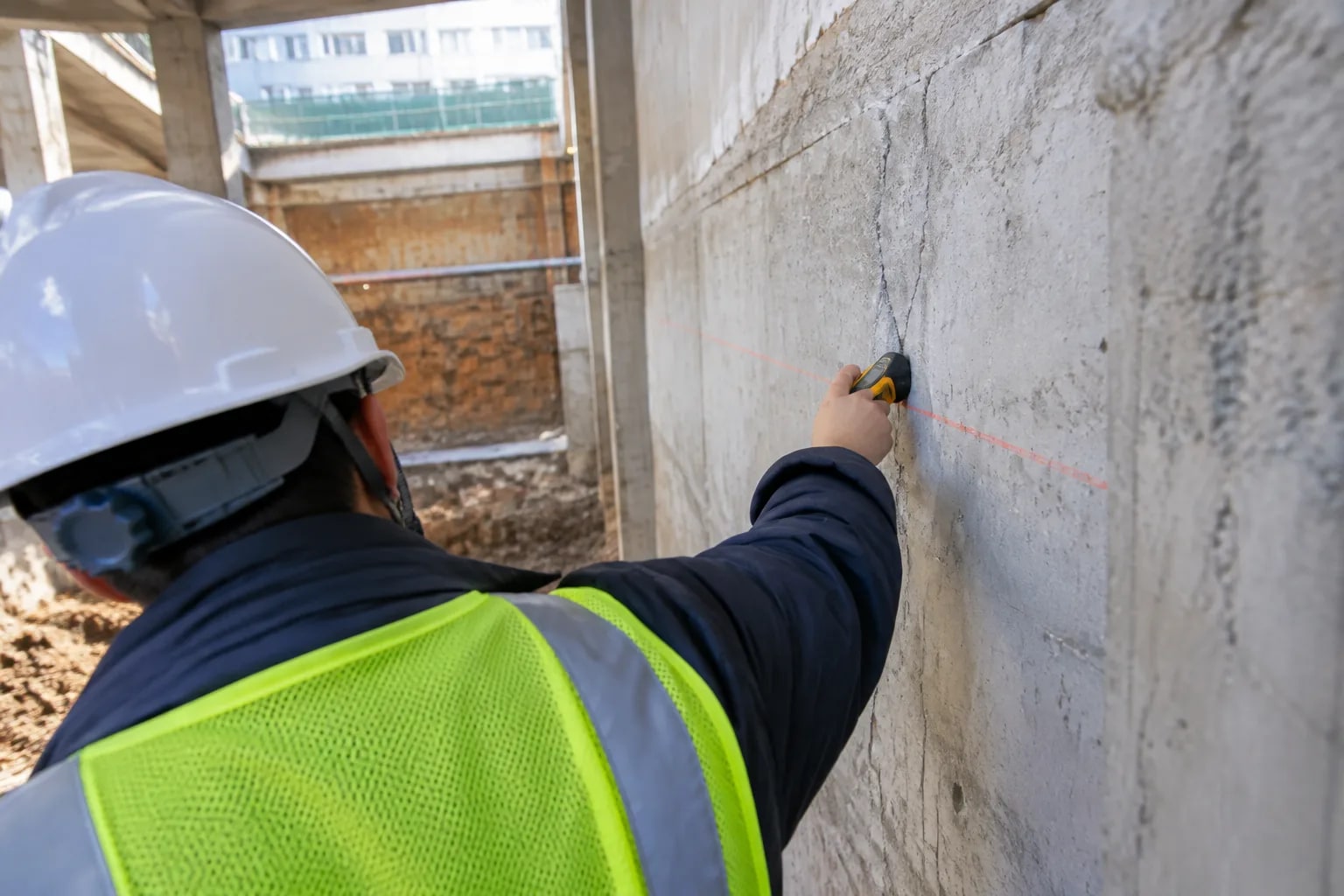

지하안전평가 협의 내용에 따른 계측 항목과 이행 의무
굴착공사 시 계측관리는 의무사항인가요? 라는 의문은 법정 굴착 규모와 지하안전평가 협의 대상 여부에서 명확히 판가름 납니다.
지하안전관리에 관한 특별법에 규정된 굴착 깊이 10미터 이상 20미터 미만인 소규모 지하안전평가 대상 사업이나 20미터 이상 굴착 현장은 주변 시설물 보전을 위한 계측 계획 이행이 필수입니다. 국토교통부 고시 지침에 따라 협의를 마친 계측 항목과 관리 수치는 현장에서 반드시 준수해야 할 강행 규정입니다. 이 협의 내용을 누락하거나 위반할 경우 지자체 시정명령이나 공사 중지 처분 등 엄격한 행정제재가 뒤따릅니다. 인접한 종합병원의 구조적 안정성을 담보하는 실질적인 법적 울타리 역할을 합니다.
환자 대피로와 승강로 주변 취약 부위 사전 확인 사항
종합병원 시설물 현황조사 시에는 피난 약자가 이용하는 비상 통로와 수직 이동 설비 상태부터 확인해야 합니다. 시설물의 안전 및 유지관리에 관한 특별법과 건축물관리법의 안전 점검 취지에 비추어 다음 항목을 중점 점검합니다.
- 환자 대피로 확보 상태 및 유효 통행 폭 실측
- 피난 계단실과 복도 부위 벽체의 기존 균열 진행 여부
- 천장 내장재 처짐과 박리 및 고정 철물 체결 상태
- 환자용 승강기 구조 확인 및 승강로 주변 벽체 균열 분포
- 대피 동선 내 적치물 유무와 내화 마감재 손상 흔적
환자 이송용 침상이 수시로 드나드는 병원 특성을 고려할 때 승강로가 미세하게 기울거나 피난로 천장재가 떨어져 내리면 대형 인명 사고로 곧장 번질 수밖에 없습니다. 비구조재와 수직 이동 통로의 기초 상태를 사전 현황 대장에 사진과 수치로 낱낱이 올려 두어야 차후 책임 소재를 둘러싼 분쟁을 미연에 방지합니다.
착공 일정이 임박했을 때 진행하는 현장 확인 조치
착공 일정이 촉박해 정밀 조사를 펼칠 시간이 부족하다면 외곽 부지와 주요 피난 동선부터 상태를 확보하는 작업이 급선무입니다. 병원 건물과 면한 외벽 기울기를 광파기로 즉각 실측하고 벌어진 주요 균열부에는 크랙 게이지를 먼저 부착해야 합니다.
현장 대리인과 병원 시설 관리자가 입회하여 날짜별 서명을 남긴 초기 사진 대장부터 편철해 둘 필요가 있습니다. 공정이 아무리 촉박해도 기준점 레벨 표식과 지하 옹벽 누수 흔적 확인을 생략해서는 곤란합니다. 초기 실측값이 현장에 명확히 남아 있어야만 터파기나 흙막이 시공 단계에서 가해진 충격을 수치로 대조할 수 있는 까닭입니다.
계측관리계획서 수립 시점과 굴착 단계별 측정 주기
계측관리계획서 수립은 굴착 인허가 및 착공 신고 전 완료되어야 하며 계측 빈도는 굴착 깊이와 공정에 맞춰 조정합니다.
공사 단계 및 굴착 깊이 변화에 따른 정기 계측 빈도
공사 단계와 지반 굴착 깊이에 따른 표준 계측 주기는 시공 단계별 위험도에 비례해 측정 빈도를 좁혀 운영합니다.
| 공사 단계 | 주요 계측 대상 | 기본 측정 주기 | 집중 관리 조건 |
|---|---|---|---|
| 터파기 준비 단계 | 지표침하계, 지하수위계 | 주 1회 | 초기 안정치 수렴 확인 |
| 1단~중간 굴착 | 구조물 경사계, 균열게이지 | 주 1~2회 | 인접부 토압 변화 발생 시 |
| 최종 바닥 굴착 | 변위계, 진동레벨계 | 주 2~3회 또는 실시간 | 기초 바닥 굴착면 노출 시 |
| 지하 골조 공사 | 건물 기울기, 균열계 | 주 1회 | 되메우기 전 하중 전이 시 |
지하수위가 급격히 떨어지거나 흙막이 벽체에 이상 변형이 포착되는 순간에는 측정 주기를 매일 또는 상시 원격 자동 계측으로 즉시 앞당겨야 안전합니다. 바닥면이 드러나는 굴착 저면 노출 구간은 지반 변위가 유독 가파르게 일어나므로 계측 주기를 촘촘하게 묶어 관리할 필요가 있습니다.
병원 내 정밀 의료 장비 구역과 승강로 주변 집중 계측 일정
MRI, CT, 방사선 치료기 같은 병원 내 고정밀 장비는 아주 사소한 진동과 지반 변위에도 오작동을 일으킬 우려가 있습니다.
수직 이동이 쉼 없이 일어나는 환자용 승강로와 영상의학실 주변에는 자동화 진동 센서와 연속 경사계를 가장 먼저 배치해 둡니다. 흙막이 항타나 발파 작업이 몰리는 주간 시간대에는 실시간 상시 모니터링 체계를 가동하여 분초 단위 진동 이력을 빠짐없이 기록해야 마땅합니다. 장비 제조사 허용 진동 규제치를 계측관리기준치와 직접 연동하고, 진동이 큰 굴착 작업은 환자 검사가 없는 시간대로 조정하는 협의가 뒤따라야 합니다.

계측관리기준 설정과 변위 발생 시 단계별 통보 기준
계측관리기준치는 계측 센서의 설계 예측치와 시설물의 구조적 안전 여유율을 산출 근거로 삼아 3단계 한계치를 설정합니다.
안전율을 고려한 3단계 관리 한계치 설정 방식
계측관리기준 설정은 일반적으로 주의, 경보, 위험의 3단계 관리 한계치로 구분해 운영합니다.
- 1단계 주의치: 설계 예측 변위의 70~80% 도달 시점. 원인 분석 및 계측 주기 단축.
- 2단계 경보치: 설계 예측 변위의 80~100% 도달 시점. 시공 공법 보완 및 보조 차수 그라우팅 검토.
- 3단계 위험치: 허용 변위량 100% 초과 시점. 공사 중단 및 인접 구조물 긴급 안전점검 실시.
입원 환자가 상주해 자력 대피가 어려운 종합병원은 일반 건축물 대비 10~15% 강화된 관리 한계치를 부여합니다. 미세한 지반 변위마저 조기에 포착하도록 안전 여유율을 넓게 확보해 두는 조치입니다.
기준치 도달 시 굴착 일시 중단 및 긴급 점검 착수 기준
만약 계측 수치가 2단계 경보치를 넘거나 3단계 위험치에 근접하면 현장 책임자는 굴착을 멈춰야 마땅합니다.
작업 중단 직후 현장에서 밟아야 할 대응 수순은 크게 네 갈래로 나뉩니다.
- 즉시 굴착 및 발파 작업 중단과 토류벽 배면 임시 보강
- 감리단, 인접 병원 시설물 관리주체, 지자체 인허가 부서에 동시 이상 통보
- 안전진단 전문기관 투입을 통한 병원 승강로 주변 및 외벽 균열 긴급 점검
- 지반 안정화 및 지하수 차수 대책 수립 후 안전성 확인 시 작업 재개
허용 관리 기준을 넘어서는 변위 누적을 방치했다가는 옹벽 붕괴는 물론 병원 건물 부등침하라는 중대 사고로 직결될 우려가 큽니다. 계측관리계획서 수립 단계부터 비상 연락망과 공사 중지 권한 행사 기준을 명확히 확정해 두어야만 위급 시 혼선을 막을 수 있습니다.
